  • 安装流程

    01

    阶段一: 精密勘测与设计

    02

    阶段二: 井道准备与复核

    03

    阶段三: 核心部件安装

    04

    阶段四: 电气与控制系统集成

    05

    阶段五: 整机调试与多重检验

    06

    阶段六: 客户培训与正式交付

    案例研究(项目名称:中国移动生产调度中心电梯项目)

    第一部分:项目概述与目标

    项目愿景

    打造一个安全、效能高、舒适、智能的垂直交通系统,成为宿迁地区的核心亮点,为用户提供优异的乘梯体验。

    核心目标
  • 工期

    积极响应客户需求,确保项目及时交付

  • 效率

    平均候梯时间 < 30秒,高峰期拥堵率降低40%

  • 智能

    实现群控调度优化、故障预测性维护

  • 第二部分:核心挑战与创新解决方案

    挑战一:常规流程无法满足工期要求
    问题描述:

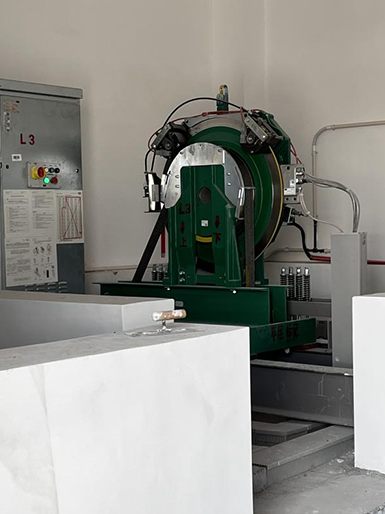

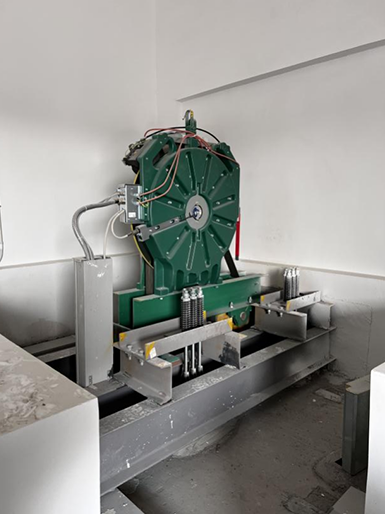

    项目在建设过程中面临疫情期间,裙楼与主楼之间交期紧张,裙楼需要用施工用梯,主楼电梯三大部件选用进口件工期较久。
    我们的解决方案:提前下单完成生产发货

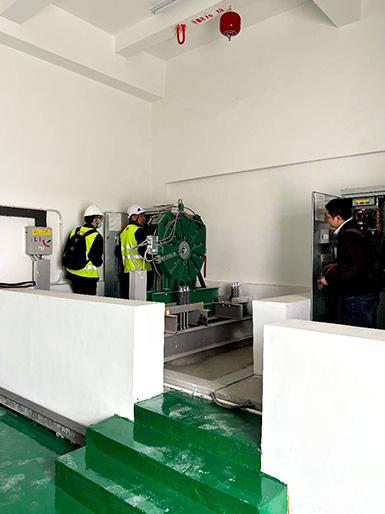

    1如何保证交付

    常规的做法是“土建完成→井道尺寸签字盖章确认→下单生产→进场安装”。但是面对裙楼的工期的紧迫和主楼电梯的进口件,若按常规流程等待井道完全成型在下单生产,将导致施工严重受阻,进而会影响整个项目的交付,我们不得不改变做法,土建确认好终版图纸,在井道未成形时提前下单生产,并且随时跟进井道进度与施工尺寸,确保后期进场安装没有其他需要整改问题。

    2疫情期间如何货到工地

    为响应国家防疫政策,得到电梯发货时间,提前和相关部门沟通如何可以把货卸到项目现场,优先把手续处理完成。
    成果:按照甲方要求安装顺序完成,优先安排一台电梯完成验收,用于临时用梯,顺利完成项目交付。

    挑战二:高峰期客流潮汐现象
    问题描述:

    早高峰、午间用餐时段,中间楼层餐厅区域客流集中,导致电梯“层层停”,效率低下。
    访客模式与办公人员模式混杂,调度策略单一。
    我们的解决方案:加装电梯系统

    办公大楼四台电梯增加ELINK系统

    通过此次增加ELIN设备工程,将使电梯可实现智能用梯模式,设置高峰模式可实现电梯运行自动柏悌功能,通过ELINK设备对全部电梯进行整体数据运算,提高使用效率。系统响应速度更快,使用效率更高。

    成果展示

    安装实现ELINK设备将大大提高电梯梯运行效率,且ELINK设备还可随时监控电梯运行状况,电梯故障显示楼层定位,数据库也可监控电梯使用效率,提高电梯的整体运行品质,保证电梯运行安全。

    联系我们

  • 联系电话:13235209958

  • 业务邮箱:sales@hengtroneme.cn

  • 官方网站:www.hengtroneme.cn

  • 公司地址:江苏省南通市崇川区工农路557号8楼

  • 宿迁分公司地址:宿迁经济技术开发区智能小家电产业园东区B2-1栋417室

  • 铜陵分公司地址:安徽省铜陵市铜官区梅塘社区招商服务中心208室

  • Copyright © 2025   江苏恒创机电工程有限公司 版权所有   苏ICP备2025208118号

    技术支持 :苏易网络

    首页
    产品
    案例
    联系
